【园区动态】好消息:园区新增40MVA电力供应量!
2024年05月14日 来源:sunyork
好消息:4月29号园区收到了墨西哥国家电力调度委员会(CENACE)安装研究批复,同意华富山新增40MVA电力容量。在蒙特雷外资企业大量进驻、用电需求旺盛的情况下,园区新增的40MVA电力供应实属不易,将为园区企业后续快速发展奠定坚实的基础。

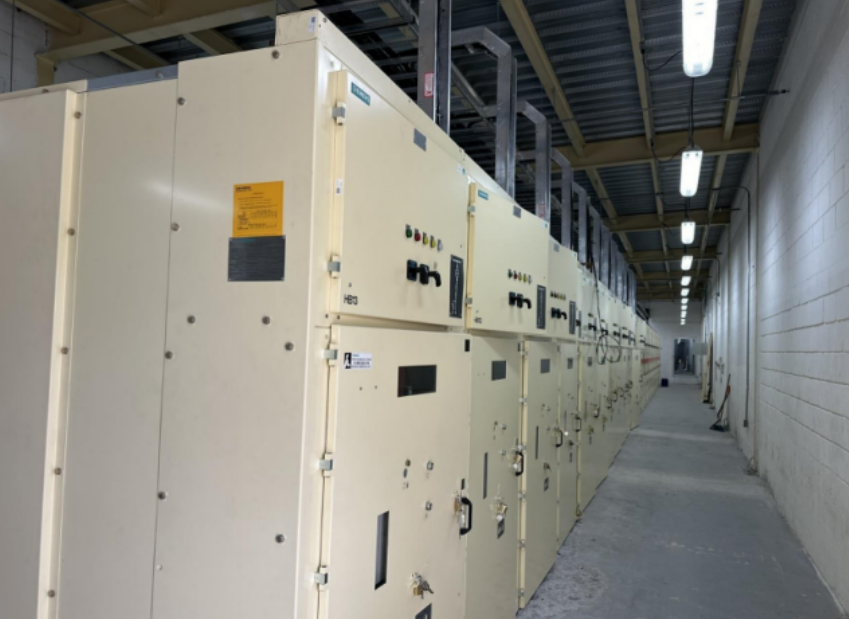

为配套的新增40MVA电力容量工程也进入如火如荼的调试阶段,截至目前已完成第二台40MW变压器安装及调试工作,高压柜也安装到位,现电力施工单位正在园区变电站安装控制和通信系统,同时园区的中压线路切换工程也进入尾声,预计整个新增供电力工程将在7月底完成,并正式移交供电局进行供电。新增的40MVA电力容量将满足园区二阶段开发及商业区块的用电负荷。
