【园区新闻】华富山公寓一期正式通电
2026年05月20日 来源:Sunyork
华富山园区工程部为让公寓住户及早从临时电转换成永久用电,派出资深电力工程师每日对通电进度进行追踪,同时积极联系供电局,在园区不懈努力下,公寓一期终于在2026年5月13日正式通电。华富山公寓一期为一幢6层的商住楼,建筑面积为10281平方米,采用分路向公寓不同区域进行供电的形式。

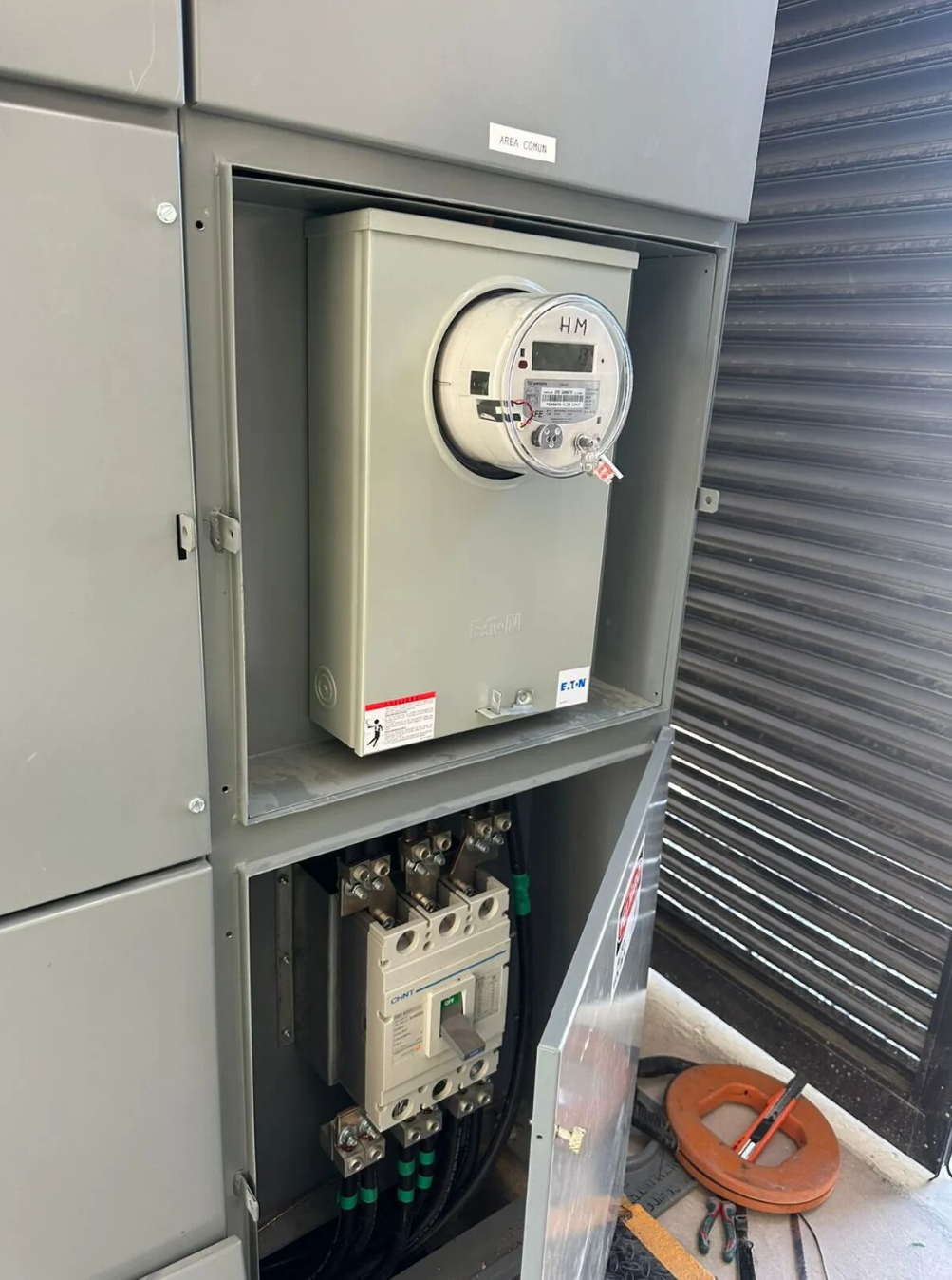

在中国,类似的通电时间从申请到通电平均承诺时间是22个工作日,这主要得益于中国丰富的电力资源及高效率的服务体系。但在墨西哥却是一个复杂的流程,整个流程往往需要半年到一年时间。首先工程初始必须得到供电局可行性批复,耗时3个月左右。然后供电施工图纸设计必须通过供电局审核,在完成电力安装施工后,然后得到UVIE 的电气安装认证。取得认证后,供电局的施工部门会对接驳线路进行改造,同时电表部门会对现场进行考察,判断是否符合装表要求。一切通过后,供电局会发送VOBO 通过函件,此时再去供电局签订供电合同,缴纳供电保证金后,供电局会在两个工作日内进行装表。
随着公寓第一路装表通电,后续商业区用户可以自行独立地向供电局申请用电。公寓的正式通电,会极大推动公寓的超市、餐厅、诊所及娱乐区的早日投入使用,提升住户的入住体验。此外园区已启动屋顶太阳能发电系统的设计及施工,正式投入使用后,不仅可以提高公寓供电的可靠性,而且还可以提供汽车充电桩服务。
