【入园指南】园区通电手续办理流程

2021年05月08日  来源:sunyork

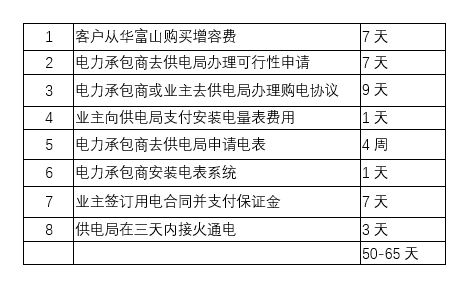

来墨西哥园区投资设厂的客户经常问一个问题,通电手续如何办理,需要多少时间及费用?现在就向大家简单介绍一下通电手续,如客户在华富山租赁或自建厂房,待厂房变压器及内部电力设施安装就位后,就可以着手办理通电手续,手续至少需要如下8个步骤:


上述流程中,其中第三步业主和供电局签订供电协议需要提供业主提供如下资料:

【涉及资料】

-Legal representative description (in Constitutive act)(法人代表申请书)

- Copy of ID (INE) Legal Representative

- Copy of RFC

- Copy of predial payment

- Electric calculate of consumption (用电量计算)

- Leasing contract(如是租赁厂房)

- The document attached completed


【涉及费用】通电需要四笔费用:

1、向园区购买增容费:120美元/KVA

2、向供电局支付装表费用:一般为1-2万比索不等

3、向供电局支付通电保证金:一般为690比索/KVA

4、通电手续代办费:2-3万比索一个电表


对于不熟悉本地通电手续的新客户,华富山也有代办通电手续业务,根据业主委托,可在60天左右时间内完成通电手续办理。
